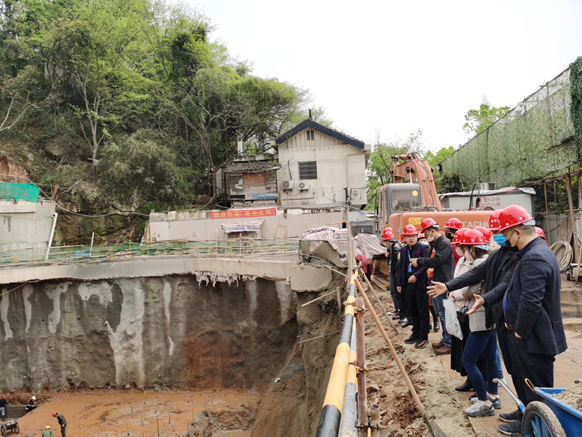

之江路91号改建項目為杭州市重點文化項目,作為錢塘江流域文化新星,是擁江發展文化帶建設的重要組織部分,對充實和完善六和塔景區文化內涵具有重要作用,市委、市政府領導高度關注。整個項目工期短、任務重、場地小、環境雜,且處在六和塔風景名勝區內,施工期間各項要求均是最高标準,為确保項目順利開展,市商旅集團建立專班、落實專人成立項目工作小組,商旅資管公司抽調精兵強将成立籌建辦公室,所有成員在市商旅集團黨委正确領導下,嚴控目标、狠抓進度、日夜奮戰一線。目前,涉及項目永久性安全,也是本項目重中之重的邊坡治理、基坑土方工程圓滿完成,深基坑-11.6米至-10.15米處已平整,控制标高13.5米範圍內的山體全部完成圍護。
在前期施工過程中,籌建辦遇到了一個又一個意想不到的難關。受天氣影響,杭城雨水量較大,導緻山上積聚的雨水攜帶着泥沙急速流下,形成泥石流。同時,北側山坡由于項目紅線內的泥石被清除,山體裸露,山坡上泥土松動,山體坡度較陡,幾乎已垂直于地面,表層土質風化程度較大,且緊鄰錢塘江沿岸,水文地質條件較差,山體存水量多,為确保基坑開挖過程中山體穩定,須提前開展山體加固治理工作,遷移山坡樹木。山林樹木遷移數量關系到項目是否順利推進問題,為落實市人大張建庭副主任指示精神,籌建辦團隊多方協調,在集團朱副總的支持下,從最初的遷移近百棵樹木到最後隻遷移5棵,曆時半月有餘,完成這項看起來不可能完成的施工作業方案,期間多次論證更改打樁方案,最後得以順利批複。
設計方案對施工作業的空間考慮不足,作業面過于狹小,對機械投入和運作有較大的限制。籌建辦團隊積極協調設計單位,多次組織3家設計單位進行現場踏勘、實地測量,從場地情況出發,不斷修改優化設計方案,一步步的讓樁機順利爬上了月輪山山腰,10月11日成功打下第一根圍護樁。
地質勘探獲取的土質資料,與基坑實際開挖後碰到堅硬岩石的情況,有較大反差。南側的土質比較松軟,為保證施工安全需在南側圍護加固完成後,才能進行地下二層開挖工作。籌建辦牽頭組織設計、施工、監理共同研究,在确保安全的前提下,将北側山坡基坑±0.00以上300牆闆改為100噴錨,縮短工期約10天。
項目基坑處于月輪山山腳,也是明清代海塘所在地,地質情況十分複雜,12月初在進行基坑圍護施工過程中,基坑西南角出現了局部土方塌方險情,籌建辦團隊啓動緊急預案,兵分兩路,一路現場指揮搶險作業,另一路組織設計單位,調整設計,增加鋼管圍護,确保基坑安全性及穩定性,經過20多個小時的搶險作業,塌方險情順利排除。
基坑南側強、弱電、雨水、污水等管線,比前期相關部門提供的情況更為複雜,且沒有詳細管線布置圖,埋深、管徑均無實際數據,須二次進行工人探管,确定管線走向,并重新進行管線保護施工。12月9日現場設置監測點鑽孔時,戳破了深埋在集線管下的一根通訊電纜,籌建辦團隊立即起動應急搶修預案,于次日淩晨恢複正常。
春節前夕,施工單位工人返鄉在即,籌建辦充分協調、全力保障,施工單位管理人員親自上陣,冒雨完成大門口土方車輛必經之處的壓頂梁澆築工作,并利用假期做好養護,為節後推進施工進度争取了寶貴的時間,目前看來,這項工作的堅持和決策意義重大。
受新冠病毒疫情影響,原計劃2020年2月1日複工無法實現,後經籌建辦團隊積極溝通,不斷協調各單位,于2月17日組織三方(建設方、施工方、監理方)召開複工複産及疫情防控專題會議;于2月18日完成網上複工申請;19日完成現場複檢;20日協調施工班組到位,人員設備陸續進場複工。得到了市人大常委副主任張建庭給予“防疫情、舉措實、複工早、行動快”的高度評價。
